Elektronikbauteile: Wie Einkäufer der Obsoleszenz einen Schritt voraus bleiben

Luminovo Team14 Min. Lesezeit

Industrie

Published:

04.08.2025

ZusammenfassungBauteil-Lebenszyklen sind von Jahrzehnten auf wenige Jahre geschrumpft, und die Obsoleszenz prägt die Beschaffung schon lange, bevor ein Bauteil tatsächlich abgekündigt wird. Dieser Leitfaden richtet sich an strategische Einkäufer und Supply-Chain-Manager, die eine praxistaugliche Methode suchen, um der Obsoleszenz voraus zu bleiben. Sie lernen, die sechs Lebenszyklusphasen eines Bauteils zu erkennen, vorherzusagen, welche Bauteile voraussichtlich obsolet werden, und Beschaffungsentscheidungen zu treffen, die auch dann tragen, wenn eine Produktabkündigungsmitteilung (PDN) in Ihrem Posteingang landet, ob Sie nun „Fruchtfliegen“-Bauteile einkaufen oder einen Produktlebenszyklus über ein Jahrzehnt planen.Was Sie in diesem Leitfaden lernenThemaWichtigste ErkenntnisseLebenszykluskurve eines BauteilsDie 6 Phasen des Bauteil-Produktlebenszyklus von der Einführung bis zur Obsoleszenz verstehenWarum Obsoleszenz entstehtDie wichtigsten Auslöser: Technologiewandel, Vorschriften, Fusionen und Übernahmen sowie MaterialengpässeReaktives vs. proaktives ManagementSo wechseln Sie von der Brandbekämpfung zur PrognoseBewährte Vorgehensweisen im ObsoleszenzmanagementTaktiken wie Frühwarnungen, Querverweislisten, Dual Sourcing und RisikoreviewsPrognosemodelle und ToolsStatistische Modelle, Hidden-Markov-Modelle und maschinelles Lernen einsetzen, um Lebenszyklusverläufe vorherzusagenPLM nutzen, um Nichtverfügbarkeit zu beherrschenProzesse zentralisieren, Case Management ermöglichen und isolierte Entscheidungen vermeidenStrategic Sourcing für die ZukunftMit Modularität, PLM-Integration und Ausstiegsplänen auf Langlebigkeit auslegenReale Kapitalrendite (ROI)Erfahren Sie, was das alles bei realen Kosten und Einsparungen bedeuten kann

Stellen Sie sich vor: Sie stecken mitten in der Beschaffung und schließen gerade eine komplexe Bestellung für eine bestückte Leiterplatte (PCBA) ab, als es „PING!“ macht: ein Obsoleszenz-Alarm. Dieses scheinbar unbedeutende und doch entscheidende Bauteil, das Sie für selbstverständlich hielten, ist plötzlich ein Einhorn – nicht mehr in Produktion und völlig unbeschaffbar. Willkommen in einer Welt, in der Chips kürzer leben als Ihre durchschnittliche Arbeitswoche (und noch kürzer als Ihr Wochenende)!

Bauteil-Lebenszyklen, die früher Jahrzehnte dauerten, laufen heute oft nur noch wenige Jahre, während die Produkte, in denen sie verbaut sind, deutlich länger im Einsatz bleiben müssen. Genau dieses Missverhältnis macht aus einer einzelnen Abkündigungsmitteilung ein Redesign oder eine hektische Last-Time-Buy-Aktion.

Das ist eine unerfreuliche und für viele Einkäufer allzu vertraute Lage. Manchmal wirkt es sogar, als wären wir dem hilflos ausgeliefert. Es gibt jedoch Wege, Ihre Lieferkette abzusichern. Und genau darum geht es hier: Dies ist der Leitfaden für strategische Einkäufer zum Lebenszyklus- und Obsoleszenzmanagement von Elektronikbauteilen.

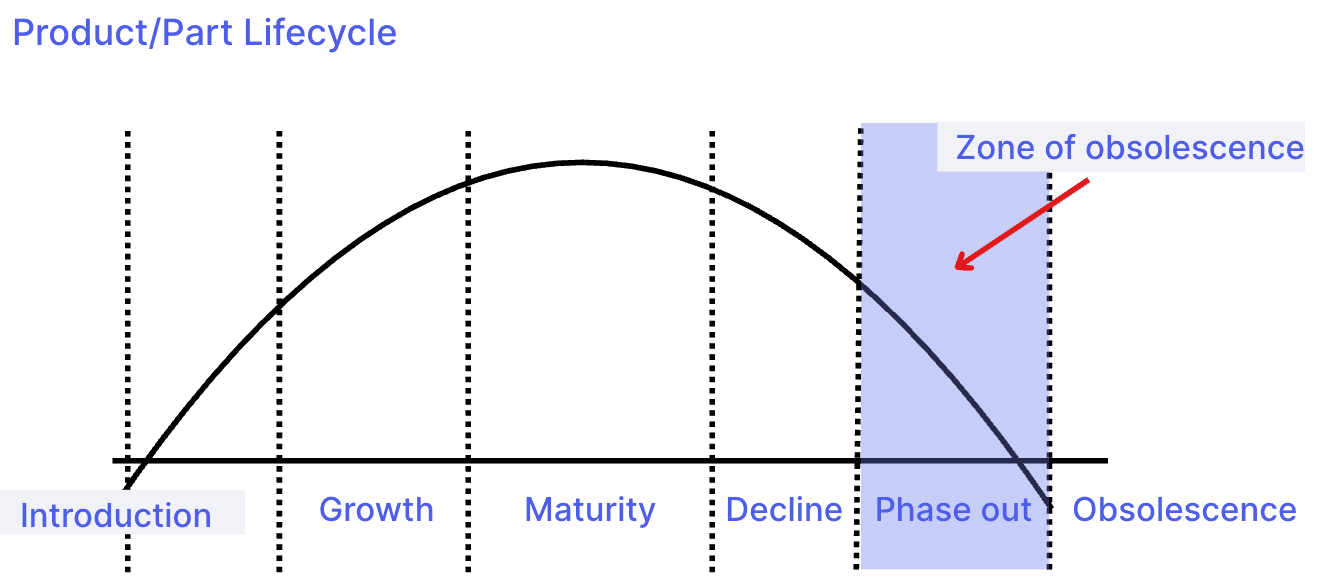

Die Lebenszykluskurve: Die sechs Phasen im Leben eines Chips

Elektronikbauteile durchlaufen einen vorhersehbaren Bogen: Einführung → Wachstum → Reife → Rückgang → Auslauf → Obsoleszenz

Source: IEOM Society.

Zusammengefasst:

Phase I: Das Bauteil muss am Markt eingeführt werden. Nur Early Adopters probieren und testen es. Der Absatz muss erst einmal in Gang kommen und ist verständlicherweise schleppend.

Phase II: Alle wollen schlanke Smartphones oder das führende Bauteil, das sie so schlank macht.

Phase III: Noch etwas Wachstum, dann pendelt sich die Nachfrage ein.

Phase IV: Das Interesse sinkt und interessantere Produkte kommen auf den Markt.

Phase V: Bessere Alternativen sind verfügbar, und man versucht, die vorhandenen Bestände abzubauen

Phase VI: Bauteile verschwinden und geistern fortan durch Lagerregale, veraltete Artikelnummern in Beschaffungssystemen und Bauteilkataloge.

Es gibt auch sogenannte „Fruchtfliegen“-Bauteile (schnelllebige Technik wie DRAMs und Mikroprozessoren), die diese Phasen schneller durchlaufen als die meisten anderen. Trotzdem brauchen viele Systeme (z. B. Avionik oder Industriesteuerungen) ihre Bauteile oft noch lange, nachdem diese aus den Regalen verschwunden sind.

Warum kommt es noch zu Abkündigungen?

Die plötzliche Obsoleszenz eines Bauteils in einem wichtigen PCBA-Projekt (bestückte Leiterplatte, Printed Circuit Board Assembly) kann hart treffen. Doch was sind die Hauptursachen für die Obsoleszenz von Elektronikbauteilen?

Drei große Auslöser und ein kleinerer:

  • Der Fortschritt schreitet voran: Durch das Moore’sche Gesetz sind Bauteile schneller veraltet und ersetzt, als Sie „Feldausfall“ sagen können.

  • Fertigungskonsolidierungen und Fusionen, z. B. Werksschließungen, sowie Umweltauflagen können einer Bauteilreihe über Nacht das Aus bescheren.

  • Marktkräfte und Vorschriften: Nachfrageverschiebungen oder neue Gesetze (z. B. RoHS (Restriction of Hazardous Substances) oder REACH (Registration, Evaluation, Authorisation, and Restriction of Chemicals)) können bestimmte Bauteile im Eiltempo aussterben lassen.

  • Langfristige Engpässe bei Mineralien und Rohstoffen aufgrund fehlender Verfügbarkeit: Aus nichts lässt sich kein Haus bauen

Reaktives vs. proaktives Abkündigungsmanagement: Welchen Weg wählen Sie?

Beim Umgang mit der Obsoleszenz von Elektronikbauteilen gelten im Allgemeinen zwei Ansätze oder Strategien:

1. Reaktiv (auch „zu spät“-Modus)

Auf eine Abkündigungsmitteilung (PDN, Product Discontinuance Notice) der Lieferanten warten und dann hektisch reagieren:

  • Last-Time-Buys auf Vorrat kaufen

  • Broker abklappern (und auf Preiserhöhungen oder Fälschungen gefasst sein).

  • Das System im laufenden Betrieb neu entwerfen: teuer und zeitraubend.

Reaktive Dramen sind tief verwurzelt. SiliconExpert verzeichnete allein 2008 rund 1,4 Millionen PDNs bei 150 Millionen Bauteilen!

2. Proaktiv (auch „Wahrsager“-Strategie)

  • Lebensdauern anhand von Verkaufstrends, Technologiezyklen und Hidden-Markov-Modellen prognostizieren, sogar mit maschinellem Lernen.

  • Risikobewertungen vergeben, Bauteile früh markieren und Last-Time-Buys oder Redesigns planen, solange noch Ruhe herrscht.

  • Querverweis-Bauteile mit identischer Form, Passform und Funktion (Form-Fit-Function, FFF) definieren, die bei Bedarf sofort einsetzbar sind.

  • Warnsysteme über Distributoren oder Datenbanken einrichten.

Kurz gesagt: Proaktives Obsoleszenzmanagement = Weitsicht, reaktives Obsoleszenzmanagement = Feuerwehreinsatz.

Abkündigungsmanagement: Best Practices

Obsoleszenzmanagement für Elektronikbauteile ist mehr als eine Feuerwehrübung. Es ist eine langfristige Strategie, die Technologie, Richtlinien und Menschen verbindet. Ohne Menschen würden Systeme Alarme auslösen und Benachrichtigungen versenden, aber niemand wäre da, um zu handeln. Diese bewährten Vorgehensweisen bilden das Rückgrat einer widerstandsfähigen Elektronikbeschaffung und sorgen dafür, dass Ihre Lieferkette beweglich bleibt, auch wenn Bauteile vom Markt verschwinden.

Um die Nachteile kurzer Lebenszyklen bei Elektronikbauteilen auszugleichen (insbesondere bei den „Fruchtfliegen“-Bauteilen wie DRAM und High-End-Mikroprozessoren), sind proaktive Strategien unverzichtbar.

Wenn Sie mehr darüber erfahren möchten, wie Sie Predictive Analytics in Ihrer Obsoleszenzmanagement-Strategie nutzen, sehen Sie sich unser Webinar zur Obsoleszenzprävention an.

Mit diesen Schritten bleiben Beschaffungs- und Supply-Chain-Profis (wie Sie) immer einen Schritt voraus:

Einen Verantwortlichen für Bauteil-Abkündigungen benennen

Benennen Sie eine feste Person (oder gleich ein ganzes Team), die das Obsoleszenzrisiko über alle Produktlinien hinweg verantwortet.Diese Person (oder diese Personen) ist die zentrale Schnittstelle zwischen Entwicklung, Einkauf und Lieferanten. Sie stellen sicher, dass Entscheidungen nicht verzögert werden, Daten nicht isoliert bleiben und Maßnahmenpläne klare Verantwortlichkeiten haben.

Ein Frühwarnsystem aufbauen

Richten Sie Feeds für Abkündigungsmitteilungen (PDNs) ein, nutzen Sie Tools zur Lebenszyklusprognose und führen Sie monatliche Scans der Stückliste (BOM) durch.Wer die Lebenszyklusphasen von Bauteilen proaktiv überwacht, erkennt mögliche Probleme lange, bevor sie zu Blockern werden. Dazu können auch Warnmeldungen von Distributoren und internen Systemen gehören. Alternativ nutzen Sie eine Lösung wie Luminovo, die das für Sie übernimmt!

Die Bauteilbeschaffung strategisch ausrichten

Wenn Sie schon in der Designphase eines PCBA-Projekts Bauteile doppelt oder mehrfach beziehen (Dual und Multi Sourcing), vermeiden Sie Abhängigkeiten von einer einzigen Quelle.Indem Sie für eine Aufgabe oder Funktion mehr als einen Lieferanten oder ein Bauteil qualifizieren, senken Sie das Risiko von Produktionsstopps, wenn ein Lieferant die Fertigung eines Bauteils einstellt oder irgendwie ins Stocken gerät.

Einen Katalog von Cross-Referenzen pflegen

Pflegen Sie eine geprüfte Liste von FFF-Alternativen (Form, Passform, Funktion) für kritische Bauteile.Solche „Cross“-Bauteile lassen sich oft mit minimaler Requalifizierung in bestehende Designs einsetzen. Das macht Übergänge reibungsloser und deutlich günstiger.

Abkündigungsverfolgung in Stücklisten-Reviews verankern

Machen Sie den Lebenszyklusstatus zu einem formalen Prüfpunkt in Ihren CADMID- (Concept, Assessment, Development, Manufacture, In-Service, Disposal) oder PLM-Workflows und Design-Freeze-Prozessen. Bei neuen Produktdesigns stellt das sicher, dass kein Bauteil in Ihre Stückliste gelangt, ohne dass seine langfristige Verfügbarkeit und seine Ersatzoptionen bekannt sind.

Risikoregister und Lebenszyklusplan jährlich aktualisieren

Überprüfen Sie Ihr Risikoregister regelmäßig, damit es Änderungen beim Lieferantenstatus, Marktbedarf, Geschäftsprognosen und Compliance-Vorgaben (wie RoHS oder REACH) widerspiegelt.Es ist ein lebendes Dokument, das Ihre Beschaffungsstrategien auf die Zukunft ausrichten soll. Es unterstützt nachvollziehbare und auditfähige Entscheidungen.

Strategie in Handlung übersetzen: Tools und Techniken für den Vorsprung

Nachdem Sie nun ein solides Fundament für die Obsoleszenzvorsorge gelegt haben, können wir einige der zuvor besprochenen Strategien in die Tat umsetzen. Die folgenden Vorgehensweisen und Tools helfen Ihnen, Bauteilrisiken aktiv zu erkennen, zu verhindern und zu beherrschen, bevor sie die Produktion treffen.

1. Prädiktive Analysen und Lebenszyklus-Tools nutzen

Nutzen Sie Marktdaten, Bestandstrends und Prognosemodelle, um gefährdete Bauteile zu markieren, bevor sie in den Niedergang geraten. Tools wie Design to Source und Configure Price Quote von Luminovo analysieren Verfügbarkeit, Multi-Source-Risiko sowie Fristen für PDNs (Product Discontinuance Notice) oder Abkündigungen (EOL). So lässt sich Obsoleszenz Monate oder sogar Jahre im Voraus vorhersagen.

2. Auf Langlebigkeit auslegen: Multi-Source und Cross-Alternativen

Bevorzugen Sie in der Designphase Bauteile, die mehrfach bezogen werden können oder bei denen Querverweise (Ersatz mit gleicher Funktion, Passform und Form) leicht verfügbar sind. Die geringere Abhängigkeit von einzelnen Lieferanten mindert die negativen Folgen (etwa Redesigns), wenn ein Bauteil obsolet wird.

3. Lieferantenbeziehungen stärken

Bauen Sie enge Partnerschaften mit Erstlieferanten und unabhängigen Distributoren auf. Frühe Kommunikation bringt oft Vorwarnungen zu EOL oder PCN (Product Change Notification), bevorzugten Zugang zu Last-Time-Buys und manchmal individuelle Lösungen zur Lebenszyklusverlängerung.

4. Strukturiertes Lebenszyklus- und Risikomanagement einführen

Binden Sie Prognosen und Monitoring in Ihre Stücklisten- und Beschaffungsworkflows ein:

  • Bauteile mit hohem Risiko mit Risikoscores markieren

  • Regelmäßige Stücklisten-Scans und Lieferantenkommunikation einplanen

  • Einen Lebenszyklus- bzw. Obsoleszenzmanager benennen, der für Verantwortlichkeit sorgt

Diese Schritte entsprechen den bewährten DMSMS-Vorgehensweisen (Diminishing Manufacturing Sources and Material Shortages) mit ihrem Schwerpunkt auf früher Identifikation und Risikokategorisierung, selbst bei Systemen für den Verteidigungsbereich.

Natürlich sind alle oben genannten Schritte native Funktionen unserer Software für das Stücklistenmanagement für EMS und OEMs. Legen Sie einfach ein Projekt an, laden Sie Ihre Stückliste (BOM) hoch, und KI-gestützte Funktionen sowie die Anbindung an die weltweit größten Bauteilkataloge und Lieferanten liefern Ihnen alle Obsoleszenzinformationen, die Sie brauchen. Sehen Sie Verfügbarkeit, Bestände, Alternativbauteile, regionale Compliance-Vorgaben, Abkündigungsinformationen … was immer Sie brauchen!

5. Strategische Last-Time-Buys klug planen

Nähert sich ein Bauteil der Abkündigung, wird aber noch breit eingesetzt, kaufen Sie eine kalkulierte Lifetime-Buy-Menge. Das ist leichter gesagt als getan, aber versuchen Sie, den Bedarf genau zu prognostizieren, um vergeudeten Bestand oder Engpassrisiken zu vermeiden. Selbst im Militärbereich (etwa bei der USAF, United States Air Force) zeigt sich, dass eine solche Strategie die Gesamtbetriebskosten senkt, wenn sie mit Cross-Sourcing oder gestaffelten Redesigns kombiniert wird.

6. Auf Redesign oder Emulation vorbereitet sein

Wenn kein Cross-Source infrage kommt, werden die Umstellung auf ein Redesign oder die funktionale Emulation entscheidend. Setzen Sie sie als letztes Mittel ein, gestützt auf eine klare Kosten-Nutzen-Analyse, die Requalifizierungszeiten, Leistungskompromisse und Lieferantenverhandlungen abdeckt.

Übersichtstabelle

Strategie

Lieferzeit

Kostenwirkung

Risikominderung

Prädiktive Analysen

Hoch

Niedrig bis mittel

Erkennt Risiken früh

Multi-Source-Design

Hoch

Niedrig (frühe Phasen)

Vermeidet Single-Source-Probleme

Lieferantenzusammenarbeit

Mittel

Mäßig

Verbessert die Transparenz in der Beschaffung

Lifetime Buys

Niedrig

Mäßig bis hoch

Sichert Bestand, bindet aber Kapital

Redesign / Emulation

Niedrig

Hoch

Am teuersten, sichert aber Kontinuität

Zentrale Erkenntnis

Bleiben Sie den rasend schnellen Bauteil-Lebenszyklen voraus und denken Sie daran:

  • Früh mit Analysen und Warnsystemen prognostizieren

  • Defensiv mit Multi-Source-Bauteilen konstruieren

  • Lieferanten für Vorwarnungen und Optionen einbinden

  • Last-Time-Buys mit präziser Bedarfsprognose vorbereiten

  • Auf Redesign oder Emulation zurückgreifen, wenn es keine Alternative gibt – aber trotzdem vorbereitet sein

Prognosemethoden: Mathematik ist nicht nur etwas für die Finanzabteilung

Bisher ging es um Prognosen, also stellen wir das für Sie in einen Zusammenhang. Es gibt eine Reihe von Wegen, wie Supply-Chain- und Beschaffungsmanager Prognosemethoden aufsetzen können, um die Obsoleszenz von Elektronikbauteilen präzise vorherzusagen und zu steuern. Gehen wir einige davon durch:

1. Statistical & stochastic models

Klassische Modelle zur Anpassung an Lebenszyklusphasen

Der Absatzverlauf von Elektronikbauteilen durch sechs Lebenszyklusphasen: Einführung → Wachstum → Reife → Rückgang → Auslauf → Obsoleszenz. Diese Phasen werden an historische Absatzdaten angepasst. Anhand dieser Daten können Supply-Chain- und Beschaffungsteams abschätzen, wann ein Bauteil voraussichtlich in den Rückgang oder die Obsoleszenz eintritt, ausgehend von seiner aktuellen Lebenszyklusphase. Diese Methode ist in der Prognoseliteratur gut etabliert und wird in modernen Tools breit eingesetzt.

Hidden-Markov- und Compound-Poisson-Prozesse

Dieser Ansatz simuliert nachfragegetriebene Lebenszyklusübergänge, indem er die Bauteilnachfrage als zusammengesetzten Poisson-Prozess modelliert, dessen Intensität sich beim Wechsel zwischen verborgenen Markov-Zuständen verändert. Das Hidden-Markov-Modell (HMM) schätzt, wann ein Bauteil von einer Phase in die nächste wechselt (z. B. von der Reife in den Rückgang), selbst wenn diese Phasen in den Daten nicht direkt beobachtbar sind. Wissenschaftliche Arbeiten zeigen, dass sich der Zeitpunkt der Obsoleszenz mit dieser Methode in Simulationen mit einem Fehler von rund 6 % vorhersagen lässt.

2. Machine learning

Moderne Obsoleszenzprognosen nutzen Algorithmen wie Random Forests, Regressionsmodelle, SVMs (Support Vector Machines) und neuronale Netze. Sie klassifizieren Bauteile als „aktiv“ oder „obsolet“ und schätzen Obsoleszenzdaten. Diese Modelle stützen sich auf Merkmale wie historische Nachfrage, das Lebenszyklusverhalten des Herstellers und die Technologiegeneration. Ein Bericht nennt eine Klassifikationsgenauigkeit von über 98 % und Datumsprognosen, die nur wenige Monate danebenliegen.

3. Tipp für die Beschaffung: Automatische Erkennung und menschliche Prüfung kombinieren

Statistische Modelle und ML (maschinelles Lernen) skalieren gut und melden potenzielle Risiken früh, deuten Marktsignale oder regulatorische Änderungen aber manchmal falsch. Deshalb sollten erfahrene Entwickler markierte Bauteile prüfen und dabei Lieferantenbeziehungen, Compliance-Risiken und Markttrends berücksichtigen. Ein hybrider Ansatz verbindet schnelle automatische Erkennung mit fachkundigen Entscheidungen. Das dürfte ein ziemlich solides System ergeben.

PLM gegen Nichtverfügbarkeit: Das Nervensystem der Produktlebenszyklus-Strategie

Bevor wir uns weiter in die Obsoleszenzthemen vertiefen, sprechen wir kurz darüber, wie Case-Management-Workflows für PLM bei der Nichtverfügbarkeit von Bauteilen helfen.

Product-Lifecycle-Management-Systeme (PLM) sind mehr als reine Entwicklungsdatenbanken. Sie sind das digitale Rückgrat, das Menschen, Daten, Prozesse und Geschäftssysteme über den gesamten Produktlebenszyklus verbindet: von Design und Entwicklung über die Produktion und den Betrieb bis zur Stilllegung.

Im Kern bündeln PLM-Plattformen Konstruktionsdokumentation, Bauteilbibliotheken, Compliance-Informationen und Lieferantenbeziehungen. Das macht sie für alle Beteiligten in Ihrem Unternehmen zugänglich, von Entwicklung über Einkauf bis zur Qualitätskontrolle und darüber hinaus. Ein einheitlicher Zugriff sollte (in der Theorie) isolierte Entscheidungen verhindern, Doppelarbeit reduzieren und Versionskontrolle über globale Teams hinweg ermöglichen.

Bei der Nichtverfügbarkeit von Bauteilen bieten führende PLM-Systeme „Case-Management“-Workflows. Das sind strukturierte Prozesse, die Risiken bewerten, Gegenmaßnahmen vorschlagen (z. B. Last-Time-Buys, Redesigns oder Querverweise) und Freigaben nachverfolgen. Jeder Fall erzeugt einen nachvollziehbaren Eintrag, der Compliance und Auditfähigkeit sicherstellt.

Über die Obsoleszenz hinaus unterstützt PLM auch Änderungsmanagement, Kostenschätzung, Bestandsplanung und Programmplanung und verknüpft so die Bauteilauswahl mit den Auswirkungen auf das Geschäft. Ob Sie ein Gerät der nächsten Generation auf den Markt bringen oder den Support für Altsysteme verlängern: PLM stellt sicher, dass alle vom Entwickler bis zum Supply-Chain-Manager mit derselben verlässlichen Datenbasis arbeiten.

Kurz gesagt: Nutzen Sie PLM entlang Ihrer gesamten Wertschöpfungskette, damit Sie das Risikomanagement auf allen Ebenen im Griff behalten.

Wenn eine Abkündigung droht: Strategische Optionen (ganz ohne Kristallkugel)

Ihr kritisches Bauteil hat also gerade eine Abkündigungsmitteilung (PDN) erhalten, oder schlimmer noch: Sie entdecken es mitten in der Beschaffung. Keine Panik. Hier ist Ihr taktisches Werkzeugset, um Störungen abzufedern, die Produktionskontinuität zu sichern und Brände zu löschen, bevor sie außer Kontrolle geraten:

  • Last-Time-Buys Decken Sie sich vor Ablauf der PDN-Frist ein, um die Versorgung für den Rest des Produktlebenszyklus zu sichern.Diese Option ist hinsichtlich der Verfügbarkeit risikoarm, kann aber erhebliches Kapital binden und eine langfristige klimatisierte Lagerung erfordern, vor allem wenn die Bedarfsprognose danebenliegt.

  • Cross- bzw. Cross-Trace-ErsatzFinden Sie einen Drop-in-Ersatz mit gleicher Form, Passform und Funktion (FFF), um ein Redesign zu vermeiden.Cross-Bauteile sind ideal, um den Produktionsfluss mit minimalem Validierungsaufwand aufrechtzuerhalten, doch Compliance, Leistung und Beschaffungsrisiko sollten Sie vor der Umsetzung unbedingt prüfen. Zum Glück bietet am Markt verfügbare Software diese Transparenz für alle Stücklistenpositionen, wenn ein PCBA-Projekt bearbeitet wird.

  • RedesignErsetzen Sie das obsolete Bauteil durch ein neueres oder besser verfügbares Bauteil und aktualisieren Sie das Produktdesign.Redesigns binden Entwicklungsressourcen, erfordern Requalifizierung und gegebenenfalls eine behördliche Neuzertifizierung. Deshalb sind sie das letzte Mittel (es sei denn, Zukunftssicherheit oder Leistungsverbesserungen sind ebenfalls strategische Ziele)

  • BrokerbeschaffungErschließen Sie den Sekundärmarkt, um Überbestände oder nicht mehr produzierte Bauteile zu finden.Achtung: Das kann eine schnelle Lösung sein, birgt aber höhere Risiken: überhöhte Preise, unklare Rückverfolgbarkeit und die Gefahr gefälschter Bauteile. Deshalb sind sorgfältige Prüfung und autorisierte Partner nötig.

  • Kombi-StrategiePrognostizieren Sie früh, identifizieren Sie tragfähige Cross-Bauteile und planen Sie Last-Time-Buys für Hochrisiko-Bauteile.Redesigns sollten nur dann erfolgen, wenn sie unbedingt nötig sind, idealerweise mit vorab eingeplanter Zeit und Budget. So wird reaktive Obsoleszenz nie zum Dauerproblem.

Wenn Sie Obsoleszenz als beherrschbares Risiko behandeln (statt als Überraschungsereignis), kann Ihre Lieferkette von einer verwundbaren zu einer widerstandsfähigen werden!

Bauteile künftig beschaffen: Entwickeln, als wäre alles schon abgekündigt

Wenn es in der Elektronik eine universelle Wahrheit gibt, dann diese: Irgendwann wird sich alles ändern oder ersetzt werden. Warum also nicht von Anfang an Widerstandsfähigkeit ins Design einbauen, und nicht erst beim Einkauf?

Wer die Obsoleszenz schon in den frühen Phasen der Entwicklung von Elektronikprodukten einplant, kann spätere Probleme womöglich vermeiden. Ihr Beschaffungsteam spielt dann Schach statt Whac-A-Mole. Hier einige Hinweise, wie das gelingt:

  • Für die Lieferkette entwerfen, nicht nur für die LeistungIngenieure müssen heute über Datenblätter hinausdenken. Wählen Sie Bauteile, die nicht nur die funktionalen Anforderungen erfüllen, sondern auch:Multi-Source: von mehreren Lieferanten erhältlichStandardisiert: nach Möglichkeit nicht proprietär oder NischenprodukteRoHS-/REACH-konform: um regulatorische Überraschungen zu vermeidenAuch für Ihre anderen Kernmärkte konformIn Lebenszyklusdatenbanken nachverfolgbarEntwicklungsteams, die den Einkauf früh einbinden, vermeiden spätere Redesigns und Verzögerungen mit dreimal höherer Wahrscheinlichkeit.

  • Querverweisfähige Bauteile verwendenWählen Sie Bauteile, für die bereits Form-Fit-Function-Äquivalente (FFF) existieren, falls sie später abgekündigt werden. Wenn Sie Ihr Produktdesign um flexible Optionen herum aufbauen, gewinnen Sie Beweglichkeit. Zum Beispiel, wenn Ihr Lieblings-Operationsverstärker ausstirbt oder der Hersteller Ihres Standard-Mikrocontrollers übernommen wird.Profi-Tipp: Legen Sie in Ihrer Stückliste eine Spalte „Cross-Strategie“ an. Ihr zukünftiges Ich wird es Ihnen danken.

  • Lebenszyklus-Intelligenz in PLM integrierenModerne Product-Lifecycle-Management-Tools (PLM) synchronisieren Bauteildaten mit Echtzeitpreisen, Verfügbarkeiten und Obsoleszenzwarnungen mehrerer Lieferanten. Wenn Ihr System ein Bauteil schon vor dem Prototyping als „hohes Obsoleszenzrisiko“ markiert, haben Sie bereits gewonnen.Wenn der Lebenszyklusstatus direkt in die Beschaffungsstrategie einfließt, werden Bauteile nicht nur nach Leistung oder Preis ausgewählt, sondern auch nach langfristiger Tragfähigkeit. Wer Bauteile in aktiven oder stabilen Lebenszyklusphasen bevorzugt und solche meidet, die sich bereits im Rückgang befinden oder für Neuentwicklungen nicht empfohlen sind, verringert künftige Störungen und baut Widerstandsfähigkeit in die Elektronikbeschaffung ein.

  • Modulare Designs = leichterer AustauschModularer Aufbau erlaubt es, Unterbaugruppen mit minimalem Redesign auszutauschen. Sitzt ein Spannungsregler auf einer Tochter-Leiterplatte, erfordert sein Austausch möglicherweise keine komplette Überarbeitung des Leiterplattenlayouts (PCB, Printed Circuit Board).

  • Über den Produktstart hinaus prognostizierenEs ist verlockend, nur für das Release-Fenster des nächsten Jahres zu entwerfen. Aber wie sieht es mit dem Support im siebten Jahr aus? Produkte mit langem Lebenszyklus (z. B. Medizin, Industrie, Verteidigung) sollten geprüfte, stabile Bauteile mit langfristigen Liefergarantien verwenden oder Lebenszyklus-Zusicherungsprogramme autorisierter Distributoren in Betracht ziehen.

  • Zukunftssicherheit sollte kein nachträglicher Gedanke seinIn einem Markt, in dem sich die Technik alle 6 bis 18 Monate verschiebt, ist es am besten, von Anfang an mit Ausstiegsplänen zu entwickeln. Machen Sie die strategische Bauteilauswahl zum Teil Ihres Risikomanagement-Rahmens. So fällt Ihre Reaktion, wenn das nächste Bauteil verschwindet, ruhig und kalkuliert aus und enthält ganz bestimmt weniger nächtliche E-Mails.

Übersichtstabelle: Entwickeln für resiliente Beschaffung

Strategie

Was es bedeutet

Warum es wichtig ist

Für die Lieferkette konstruieren

Bauteile mit mehreren Bezugsquellen wählen, standardisiert und konform

Verringert das Risiko von Ausfällen bei Single-Source-Bauteilen und sichert die langfristige Verfügbarkeit

Querverweisfähige Bauteile verwenden

Bauteile mit FFF-Äquivalenten (Form-Fit-Function) auswählen

Ermöglicht schnellen Austausch ohne Redesign

Lebenszyklusdaten in PLM integrieren

Bauteilstatus mit Echtzeit-Lebenszyklus-Tools wie SiliconExpert abgleichen

Erkennt Risiken früh und vermeidet Überraschungen in letzter Minute

Modulare Architektur einführen

Subsysteme so auslegen, dass sich Bauteile leicht tauschen lassen

Begrenzt den Redesign-Umfang, wenn Obsoleszenz zuschlägt

Über den Produktstart hinaus prognostizieren

Verfügbarkeit für 5 bis über 10 Jahre einplanen (oder so lange, wie Sie sie brauchen), besonders bei Produkten mit langem Lebenszyklus

Vermeidet Beschaffungskrisen mitten im Lebenszyklus

Ausstiegspläne schon beim Design festlegen

Jedes Bauteil so behandeln, als könnte es verschwinden: Alternativen oder Auslaufpläne bereithalten

Schafft ein proaktives Beschaffungsdenken

Der ROI, wenn Sie es richtig machen

Eine proaktive Obsoleszenzstrategie kann die Lebenszykluskosten deutlich senken, indem sie Notkäufe reduziert, Requalifizierungszyklen verhindert und Systemausfälle abwendet.

Die „Fruchtfliegen“-Bewertung der US Air Force zeigt, dass intelligentere Beschaffung (Lifetime Buy, Redesign, Re-Engineering … alles, was wir in diesem Artikel besprechen) die Gesamtbetriebskosten drastisch senkt. Für den Zeitraum 2012 bis 2021 meldete sie eine Kostenvermeidung von 1,2 Mrd. US$. Ja, das ist eine große Organisation, aber die Zahl ist trotzdem beeindruckend.

Schlussgedanken: Ruhe bewahren und weiter prognostizieren

  • Behandeln Sie Ihre Elektronikbauteile wie Avocados (ja, wirklich) oder eine Birne: Sie reifen schnell und verderben noch schneller. Prognostizieren Sie, bevor sie schlecht werden.

  • Kalendererinnerungen setzen: „Bauteil-Lebenszyklus-Scan für aktuelle PCBA-Projekte durchführen“

  • Kleine Erfolge feiern: „Hurra, der früh querfreigegebene Chip hat den Tag gerettet!“

Behalten Sie Ihre eingesparten Kosten im Blick: Nutzen Sie die Daten, um den Projekterfolg zu belegen und Benchmarks zu setzen. Das kann strategische Entscheidungen untermauern oder Sie bei der Arbeit einfach gut dastehen lassen!

Fazit

Manche Elektronikbauteile mögen kurzlebig sein, Ihre Systeme müssen es nicht sein. Wer statistische Prognosen, strategische Planung und kluge Bestandstaktiken kombiniert (oft in Tools für Elektronik mit maschinellem Lernen und/oder KI verfügbar), kann als Beschaffungs- und Supply-Chain-Profi die Obsoleszenz vom Kryptonit der Lieferkette in einen gut beherrschten, vorhersehbaren Rhythmus verwandeln!

Häufig gestellte Fragen

Was ist Obsoleszenzmanagement in der Elektronikfertigung?

Obsoleszenzmanagement bezeichnet das Erkennen, Überwachen und Eindämmen von Risiken, die entstehen, wenn Elektronikbauteile nicht mehr verfügbar sind oder abgekündigt werden. Es verbindet Lebenszyklusverfolgung, Bedarfsprognose, Beschaffungsstrategie und Redesign-Planung, damit ein abgekündigtes Bauteil die Produktion nicht stoppt.

Was ist Bauteil-Lebenszyklusmanagement?

Bauteil-Lebenszyklusmanagement bezeichnet die Verfolgung von Elektronikbauteilen über ihren gesamten Lebenszyklus, von Einführung und Wachstum über Reife, Rückgang, Auslauf bis zur Obsoleszenz. Wer weiß, wo jedes Bauteil steht, kann Beschaffungs- und Designentscheidungen treffen, bevor das Bauteil schwer zu beschaffen ist.

Was sind die sechs Phasen im Lebenszyklus eines Elektronikbauteils?

Elektronikbauteile durchlaufen typischerweise sechs Phasen: Einführung, Wachstum, Reife, Rückgang, Auslauf und Obsoleszenz. Jede Phase bringt andere Anforderungen an Beschaffung und Risiko mit sich: Ein Bauteil in der Reifephase ist breit verfügbar und stabil zu beschaffen, während eines im Rückgang oder Auslauf zeigt, dass ein qualifiziertes Alternativbauteil bereitstehen sollte.

Warum werden Elektronikbauteile obsolet?

Bauteile werden aus mehreren Gründen obsolet: schneller Technologiewechsel, Konsolidierung bei Herstellern und Werksschließungen, strengere Umweltvorschriften, Nachfrageverschiebungen und Engpässe bei den Rohstoffen, die für ihre Herstellung nötig sind. Die meisten davon liegen außerhalb der Kontrolle eines einzelnen Einkäufers, weshalb frühe Transparenz wichtiger ist als Reaktionsgeschwindigkeit.

Was ist der Unterschied zwischen abgekündigten und obsoleten Bauteilen?

Ein abgekündigtes Bauteil (EOL) ist eines, dessen Auslauf der Hersteller offiziell angekündigt hat. Es wird jedoch noch in einem definierten Endbestellzeitraum verkauft, der meist mit einem Last-Time-Buy-Fenster endet. Ein obsoletes Bauteil wird nicht mehr gefertigt: Es zu beschaffen heißt, auf den Aftermarket auszuweichen oder ein Alternativbauteil zu qualifizieren.

Was ist PCN-Management?

PCN-Management ist der Prozess, Product Change Notifications (PCNs) zu verfolgen, zu prüfen und darauf zu reagieren – die offiziellen Mitteilungen, die Hersteller herausgeben, wenn sie Form, Passform, Funktion oder Zuverlässigkeit eines Bauteils ändern. Sie gut zu managen heißt, jede Mitteilung zu erfassen, ihre Auswirkungen auf Ihre Baugruppen zu bewerten und zu handeln, bevor die Änderung eine Fertigung stört.

Was ist der Unterschied zwischen PCN und PDN?

Eine PCN (Product Change Notification) kündigt eine Änderung an einem bestehenden Bauteil an – ein neues Gehäuse, einen Materialaustausch, ein Prozess-Update. Eine PDN (Product Discontinuation Notification) kündigt an, dass ein Bauteil abgekündigt wird und auf sein Lebensende zugeht. Eine PCN hält das Bauteil mit einer Änderung in Produktion, eine PDN startet den Countdown bis zur Obsoleszenz.

Welche Kosten verursacht schlechtes Obsoleszenzmanagement?

Verschwindet ein kritisches Bauteil ohne Vorwarnung, summieren sich die Kosten schnell: Produktionsverzögerungen, teure Käufe bei Brokern oder im Aftermarket zu überhöhten Preisen, Notfall-Redesigns, Bestandsabschreibungen und verpasste Liefertermine, die Kundenbeziehungen gefährden. Das meiste davon ist mit früherer Transparenz über den Lebenszyklus vermeidbar.

Wie können Hersteller die Bauteil-Obsoleszenz proaktiv managen?

Der Wechsel von reaktiv zu proaktiv beruht auf wenigen Gewohnheiten: den Lebenszyklusstatus laufend überwachen, statt ihn erst bei der Bestellung zu prüfen, Alternativbauteile qualifizieren, bevor Sie sie brauchen, PCNs und Abkündigungsmitteilungen verfolgen, sobald sie veröffentlicht werden, Last-Time-Buy-Möglichkeiten bewusst abwägen und Obsoleszenzprüfungen in Stücklisten- und Beschaffungsentscheidungen einbauen, statt sie als separate Aufgabe zu behandeln.

Kann Software das Obsoleszenz- und Lebenszyklusmanagement verbessern?

Ja. In Tabellenkalkulationen müssen Sie den Lebenszyklusstatus Bauteil für Bauteil von Hand prüfen und bemerken Probleme meist erst, wenn eine Bestellung scheitert – langsam und leicht zu übersehen. Software verändert die Wirtschaftlichkeit: Lösungen wie das Risk-Modul von Luminovo schaffen bibliotheksweite Transparenz bei Lebenszyklus und Compliance, markieren Abkündigungs- und Last-Time-Buy-Risiken, zeigen PCNs bei den Bauteilen und Baugruppen, die sie tatsächlich betreffen, und weisen auf qualifizierte Alternativen hin. So sehen Teams, welche Bauteile welche Produkte gefährden, und handeln, bevor eine Fertigung betroffen ist.

Obsoleszenz früh managen

Erfahren Sie, wie Lebenszyklus-Warnungen und Risikodaten verhindern, dass abgekündigte Bauteile Ihr Team mitten in der Produktion überraschen.
